保溫裝飾一體板施工工藝流程

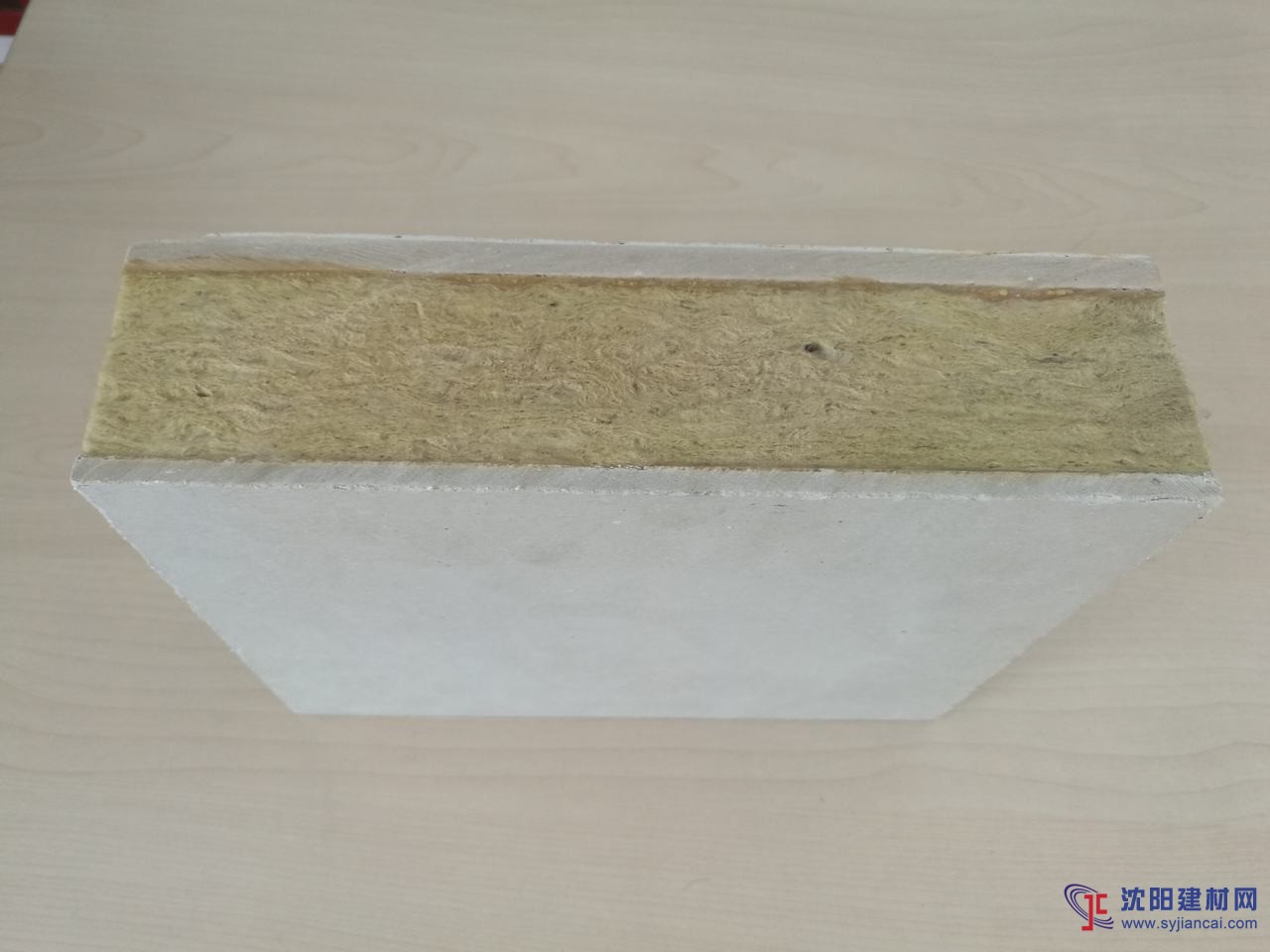

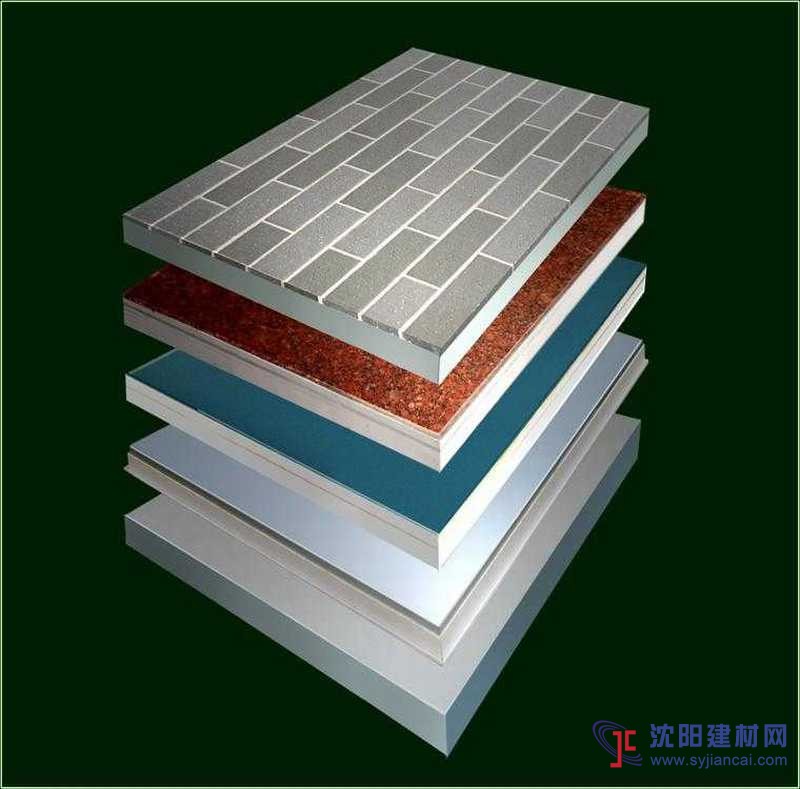

①基層墻體,②粘結砂漿,③I型保溫裝飾板,④錨固件,⑤聚乙烯泡沫條,⑥密封膠
基層檢查————基層墻體空鼓、脫落及找平處理————彈基準線和分割————清理墻體灰塵及調配貼板粘結砂漿————粘貼保溫裝飾板用錨固件將保溫裝飾板錨固于墻面————用泡沫條填縫————板縫隙清理——貼美紋紙膠帶一——灌注耐候膠————撕去美紋紙和表面保護膜————清潔面板
施工時應合理安排整個工程的施工程序,避免后續工程對保溫裝飾板造成損壞或污染。
保溫裝飾板施工前應做出樣板,經設計、監理等單位確認后,方可施工。
1、檢查處理基層
檢查原有外墻面磚的情況,不開裂(如開裂用硬質填補料填充結實)、不掉粉、不起砂、不空鼓(如空鼓應敲除)、無剝離、無石灰爆裂點和無附著力不良的舊涂層等。
2、放基準線
在施工墻面上根據設計圖把縱向和橫向的基準線用墨線彈在墻體上。
※質量要求:達到設計圖要求。
※檢測方法:用卷尺測量。
3、粘貼錨固成品板
a:調配專用粘結砂漿
按規定比例,將專用粉末狀粘結劑加入適當的清水,用電動攪拌器調配均勻即可。
※檢測方法:用目測法。
a)粘貼保溫裝飾板

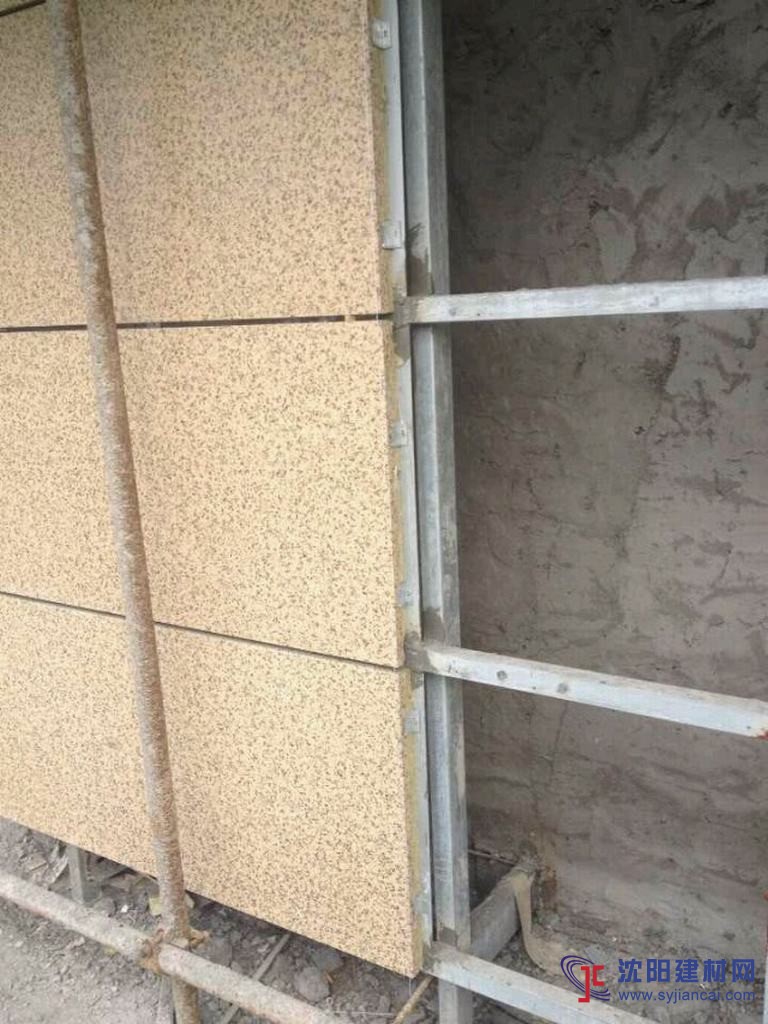

首先把調配均勻的粘結砂漿用泥掌點涂在保溫裝飾板的背面。每個涂點的直徑>150mm,每平方米不得少于8個涂點。用手將板推壓至墻面上,然后將吸盤吸附在板的表面,用吸盤調整保溫裝飾板的位置,使板面保持平整,對齊分格縫。板與板之間留縫15mm,以便調整安裝誤差。裝飾板安裝時,左右、上下的偏差不應大于1.5mm。
※質量要求:
1)整體平面的平整度<3mm/2米直尺,板縫高低差<1mm。
2)保證每平方米以內的粘結點不得少于8個,每個涂點直徑不得小于150mm,粘貼的面積不得小于板面的60%。每平方砂漿用量6.5㎏。
3)位置要求橫平豎直,排列整齊。
※檢測方法:
1)用直尺靠在已粘結好的板面上,再用賽尺測量間隙的大小。
2)用目測法。

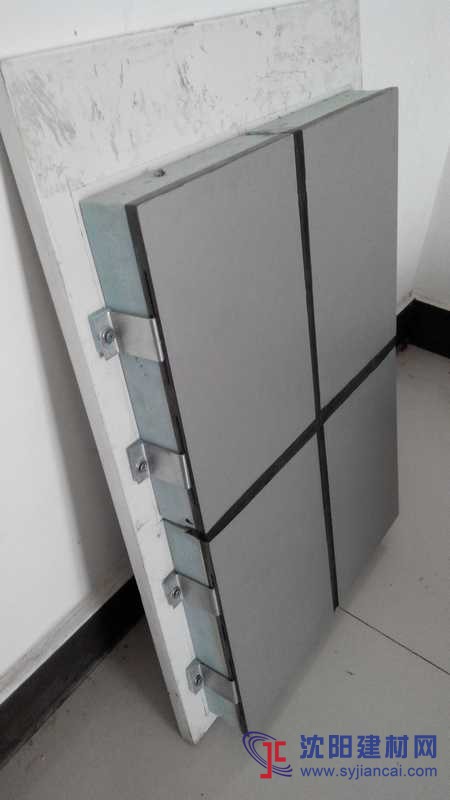

b)安裝扣件
保溫裝飾板粘貼好,位置確定后要安裝機械緊固件,用自攻螺絲固定在基層上。錨固件應先從直邊中部按300~500mm間距安裝,每平方米6--8個,必要時再外加外壓件調整板縫的高低差。安裝內錨固件、外錨固件都不能用力過大,以免造成板面的損壞。應根據板面的平整度來調節力的大小。
※質量要求: 錨固件安裝齊全,壓力適度。
※檢測方法:用目測法。
4、嵌入填縫條(聚乙烯泡沫條)
根據板間間隙的大小,選擇合適的嵌縫條,填實板間間隙要求嵌縫條與板面深度為3~5mm為宜。
5、彈分格線,貼美紋紙
用專業清潔劑將貼美紋紙板面清潔干凈,根據分格寬度的要求彈出分格線再沿貼線貼上美紋紙。
6、打耐候膠
先用封膠槍在分格縫內均勻適量的打上耐候膠,再用平刮刀刮平密封膠,要求密封膠在板上的厚度為0.5~1mm,施膠完畢后將美紋紙拉掉即可。
※質量要求:無痕跡,無污垢。
※檢測方法:用目測法。
7、板面清潔
先清潔保溫裝飾板邊緣上的涂灰、污垢、再撕去保護膜,再用干凈毛巾將粘膠遺留物清除干凈。
※質量要求:無污痕,無污垢。
※檢測方法:用目測法。
